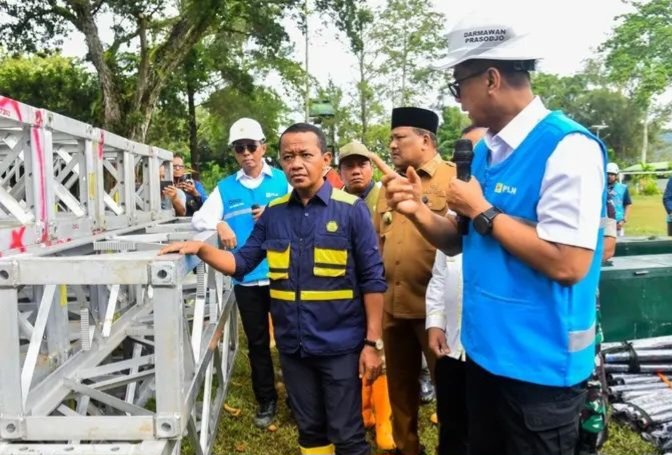

Bireuen, Gpriority.co.id – Banjir bandang yang melanda Aceh akhir November lalu masih bikin warga gelap gulita, tapi kabar baik datang dari Menteri Energi dan Sumber Daya Mineral (ESDM) Bahlil Lahadalia. Pada Selasa (2/12), Bahlil langsung inspeksi di Kabupaten Bireuen untuk dorong percepatan pemulihan listrik. Bersama PT PLN (Persero), tim fokus bangun tower transmisi darurat yang materialnya diangkut helikopter karena lokasi terisolir.
“Daerah banjir banyak, infrastruktur listrik roboh, termasuk 12 tower transmisi. Ini serius, harus cepat diatasi!” tegas Bahlil saat tinjau lokasi. Kerusakan ini bikin pemadaman meluas ke Bireuen, Takengon, Banda Aceh, Pidie, Lhokseumawe, hingga Aceh Singkil. Jalur utama seperti SUTT 150 kV Bireuen-Arun dan Peusangan-Bireuen menjadi korban utama.
Pemerintah memutuskan material tower seberat 35 ton dibawa via heli supaya tidak terhambat banjir. Bahlil menjanjikan, tower emergency bakal rampung Kamis (4/12), sehingga listrik bisa nyala total Jumat sore atau Sabtu (5-6/12) pagi. “Insya Allah, kalau cuaca mendukung, logistik lancar. Kita doakan bareng!” ujarnya optimis, sambil koordinasi dengan Dirut PLN dan Pertamina soal pasokan BBM pendukung.
Progresnya sudah mantap: Dari 263 penyulang padam, 153 (58,2%) sudah normal. 70,8% gardu distribusi menyala lagi, pulihkan 173 MW beban listrik untuk 727.735 pelanggan. Bahlil tekankan, hal ini prioritas nasional, bencana tidak boleh bikin Aceh gelap lebih lama.
Foto : ESDM
